Il était temps !
les travaux de remplacement de la conduite forcée du barrage du Drennec n’ont été finalement achevés qu’en avril, du fait de complications dans les travaux de peinture et de réfection de la vanne à jet creux, indispensable pour réoxygéner l’eau avant restitution à la rivière.

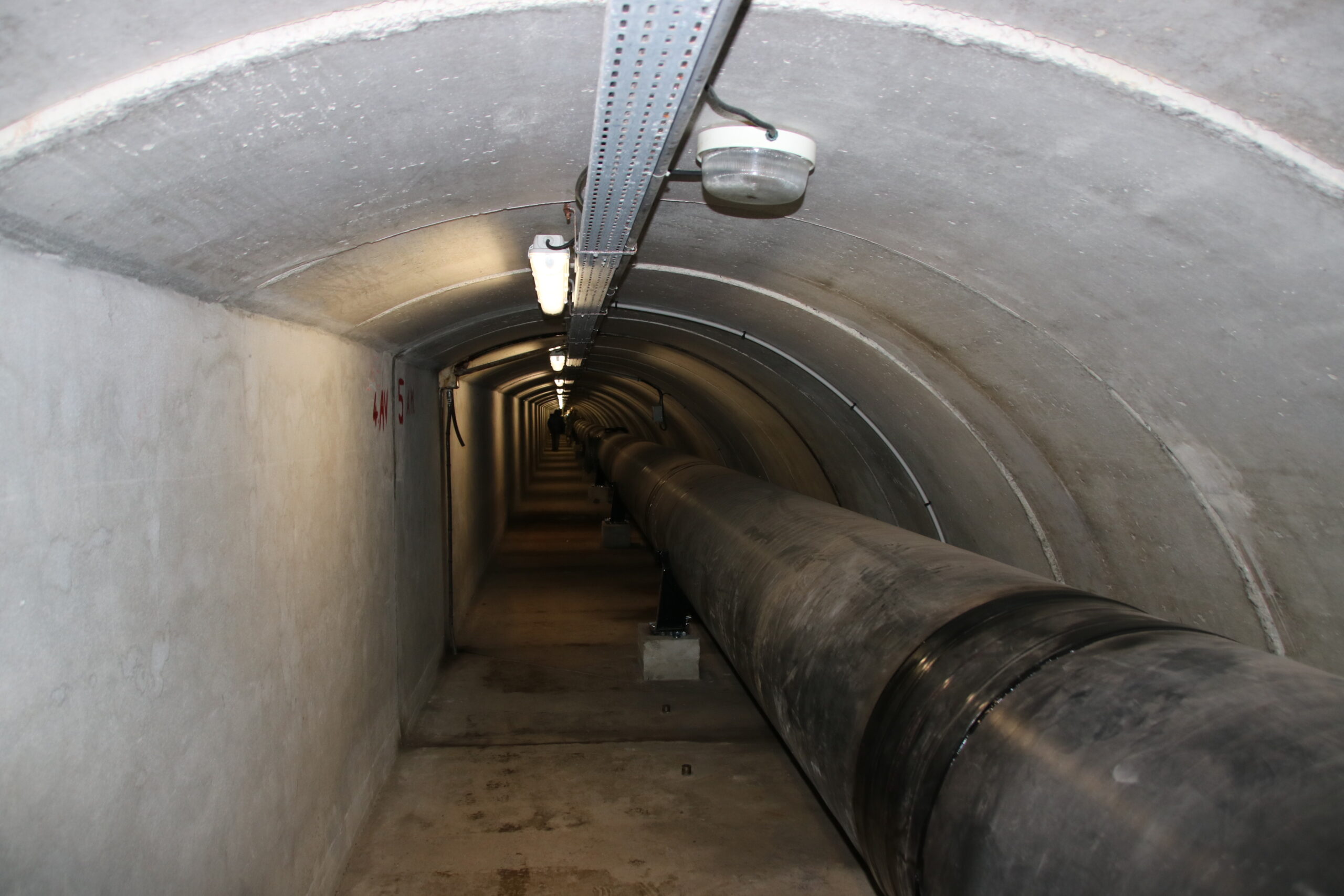

Nouvelle conduite dans la galerie Nouvelle vanne papillon de survitesse
Vanne à jet creux avant travaux Vanne à jet creux rénovée
L’équipement rénové est désormais opérationnel, et pourra assurer le soutien d’étiage lorsque les débits des rivières baisseront.
La microcentrale hydroélectrique a pu également redémarrer, mais sans avoir pu valoriser les importants débits de l’hiver….
Le Syndicat va maintenant ajuster le débit de sortie pour garder la retenue pleine,jusqu’à mi-juin sans doute.
Ci-après la courbe de gestion de la retenue depuis le début de l’année:
